Оставьте свои контакты и прикрепите ТЗ (при наличии)
Свяжемся с вами в ближайшее время
Настройте доступ к КУКИ-ФАЙЛАМ
Мы используем куки, чтобы сайт хорошо работал и чтобы ваше пребывание на сайте было максимально комфортным и удобным. Оставаясь на сайте, вы соглашаетесь на обработку ваших куки‑файлов в соответствии с политикой конфиденциальности, и вместе с этим соглашаетесь на получение лучшего клиентского сервиса. Приятного погружения в сайт!
Настройте доступ к КУКИ-ФАЙЛАМ
Настройки доступа
Куки-файлы, необходимые для корректной работы сайта, всегда включены. Другие куки-файлы можно настроить.
Не является публичной офертой. Полные условия, конечные цены и сроки поставки уточняйте у менеджера или запросите предложение через форму, нажав на кнопку выше.
Номинальная производительность — 160 м3/час
Номинальный напор — 43 м
Максимальная температура рабочей среды — +110 °С
Тип присоединения — КРУГЛЫЙ ФЛАНЕЦ
Материал корпуса — ЧУГУН
Номинальная мощность электродвигателя, P2 — 30 кВт
Напряжение — 3 x 380 В
Ориентировочные ДxШxВ упаковки и вес: 800х500х1028 мм Вес брутто: 430 кг
ХАРАКТЕРИСТИКИ
КРИВАЯ
ЧЕРТЕЖ
ОПИСАНИЕ
МАТЕРИАЛЫ
ЗИП
ДОКУМЕНТАЦИЯ
ЭКСПЛУАТАЦИЯ
ХАРАКТЕРИСТИКИ
Степень защиты: IP55
Класс энергоэффективности: IE3
Тип присоединения: ФЛАНЕЦ PN16
Диаметр всасывающего патрубка: DN150
Класс изоляции: F
Диаметр напорного патрубка: DN125
Страна производства: КИТАЙ
Материал корпуса: ЧУГУН
Материал рабочего колеса: ЧУГУН
Тип насоса: ДИНАМИЧЕСКИЙ, ЛОПАСТНОЙ, ЦЕНТРОБЕЖНЫЙ, С ЗАКРЫТЫМ РАБОЧИМ КОЛЕСОМ
Материал торцевого уплотнения: ГРАФИТ/КАРБИД КРЕМНИЯ
Максимальное давление на входе, бар: 6
Номинальный диаметр рабочего колеса, мм: 315
Диаметр рабочего колеса, мм: 315
Исполнение насоса: NIS, модель для малой подачи (Q), проточная часть чугун
Количество полюсов двигателя: 4
Мощность на валу, кВт: 23,404
lwh: 800x500x1028
Weight: 430000g
КРИВАЯ

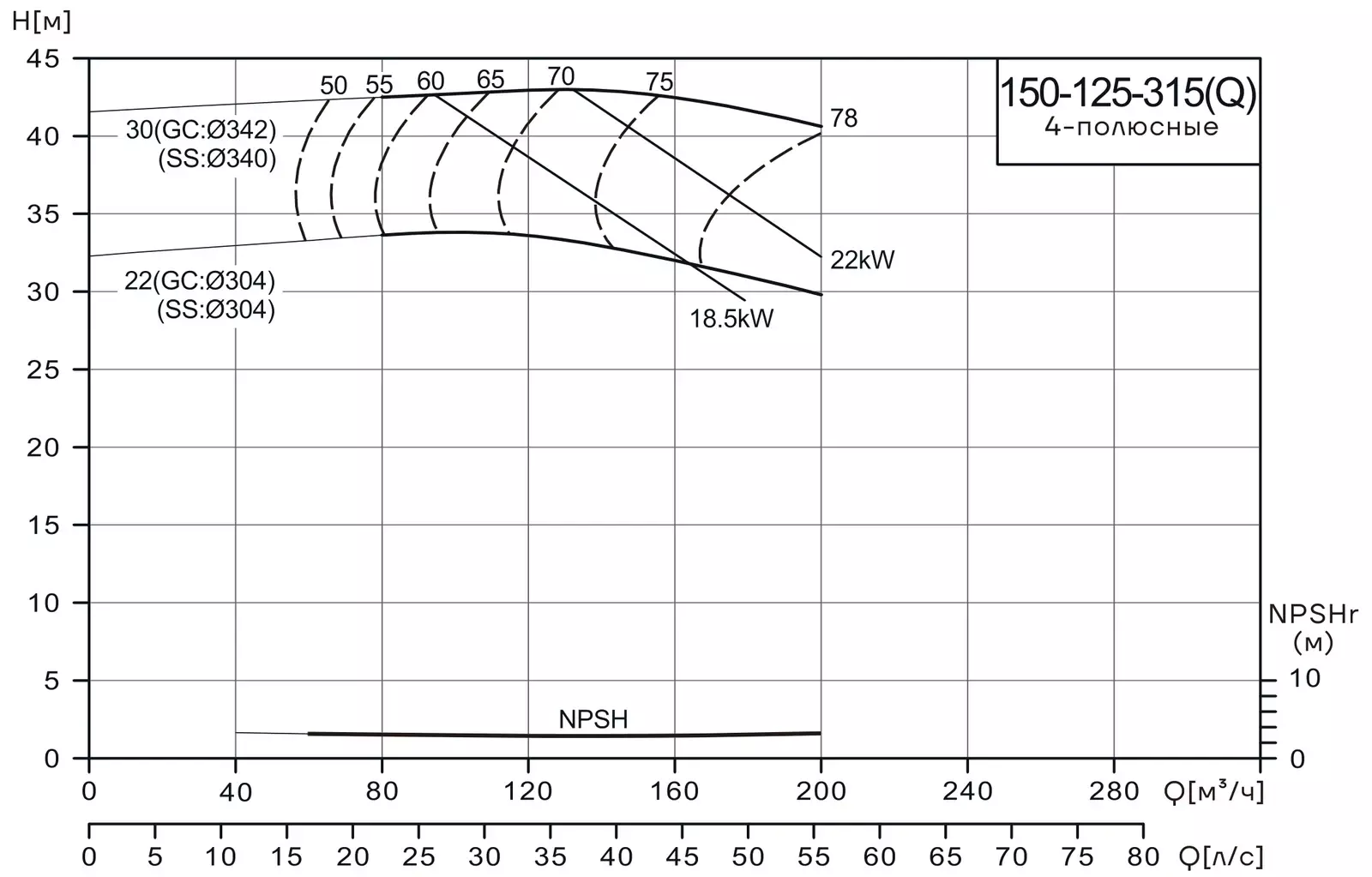

ГРАФИК РАБОТЫ НАСОСА CNP NIS150-125-315(Q)/30SWH
Гидравлический график показывает зависимость напора от подачи и помогает проверить, попадает ли выбранная рабочая точка в рекомендуемую область эксплуатации насоса. При подборе учитывайте фактические потери в трубопроводе, требуемый расход и кавитационный запас.
Номинальная подача: 160 м³/ч
Номинальный напор: 43 м
Максимальный КПД: 80,1 %
NPSHr: 3,8 м
Частота вращения: 1480 об/мин
Мощность электродвигателя P2: 30 кВт
График используется для предварительной проверки режима работы. Окончательный подбор следует выполнять с учетом параметров системы и запаса по NPSH.
График Q-H для CNP NIS150-125-315(Q)/30SWH.
ЧЕРТЕЖ
ГАБАРИТНЫЙ ЧЕРТЕЖ ОБЩЕГО ВИДА CNP NIS150-125-315(Q)/30SWH
Вкладка содержит габаритный чертеж общего вида и/или таблицу технических размеров. Для проверки монтажного пространства, расположения патрубков, рамы, опор и зоны обслуживания ориентируйтесь на изображение чертежа. Если изображение отсутствует, значит для этой позиции чертеж еще не загружен в служебную ячейку.
Входной патрубок: DN150
Напорный патрубок: DN125
Тип присоединения: ФЛАНЕЦ PN16
Чертеж приведен как общий вид агрегата. Точные габаритные размеры следует считывать с изображения чертежа или таблицы размеров производителя.
Габаритный чертеж общего вида CNP NIS150-125-315(Q)/30SWH.Таблица размеров или дополнительный чертеж CNP NIS150-125-315(Q)/30SWH.
ОПИСАНИЕ
ПОДРОБНОЕ ОПИСАНИЕ CNP NIS150-125-315(Q)/30SWH
CNP NIS150-125-315(Q)/30SWH — горизонтальный консольно-моноблочный одноступенчатый центробежный насос серии NIS для воды и чистых неагрессивных жидкостей.
Насос имеет осевой всасывающий патрубок и радиальный напорный патрубок. Моноблочное исполнение делает агрегат компактным и удобным для размещения в инженерных системах.
Рабочая точка: 160 м³/ч при напоре 43 м.
Электродвигатель: 30 кВт, 3 x 380 В, 50 Гц, IP55, класс изоляции F, энергоэффективность IE3.
Присоединение: вход DN150, выход DN125, фланцевое исполнение PN16.
Материалы: корпус — ЧУГУН, рабочее колесо — ЧУГУН.
Максимальное рабочее давление: 16 бар.
Насос применяется в водоснабжении, водоподготовке, циркуляции, отоплении, кондиционировании, охлаждении, ирригации и технологических системах. Для надежной работы важно соблюдать рабочий диапазон насоса и не допускать сухого хода.
МАТЕРИАЛЫ
МАТЕРИАЛЫ НАСОСА CNP NIS150-125-315(Q)/30SWH
Материальное исполнение необходимо сверять с составом перекачиваемой жидкости, температурой и условиями эксплуатации. Насос предназначен для чистых жидкостей без твердых и длинноволокнистых включений.
Корпус насоса: ЧУГУН
Рабочее колесо: ЧУГУН
Вал: НЕРЖАВЕЮЩАЯ СТАЛЬ 20Cr13
Торцевое уплотнение: ГРАФИТ/КАРБИД КРЕМНИЯ
Уплотнительные кольца: NBR
Температура жидкости: от -15 до +110 °C
Максимальное давление на входе: 6 бар
При перекачивании жидкостей с повышенной вязкостью, нестандартной температурой или химической активностью требуется отдельная проверка совместимости материалов и уплотнений.
Материальное исполнение или компоновка CNP NIS150-125-315(Q)/30SWH.
ЗИП
ВЗРЫВ-СХЕМА НАСОСА CNP NIS150-125-315(Q)/30SWH
Взрыв-схема помогает идентифицировать основные узлы насосного агрегата и корректно подобрать запасные части по позиции на изображении.Взрыв-схема CNP NIS150-125-315(Q)/30SWH.
Позиции на схеме:
1 — Корпус насоса
3 — Колесо рабочее
4 — Крышка корпуса насоса
5 — Уплотнение торцевое
6 — Кольцо уплотнительное
7 — Вал ротора
11 — Электродвигатель
12 — Болт, шайба электродвигателя
13 — Шпонка вала ротора электродвигателя
15 — Рама
18 — Болт, шайба
23 — Шпонка колеса рабочего
25 — Гайка
26 — Заглушка фланца
30 — Болт, шайба
31 — Винт
32 — Щиток
33 — Шайба пружинная
34 — Шайба колеса рабочего
37a — Переходник на вал ротора двигателя
37b — Быстросъемный винт
37c — Винт с внутренним шестигранником
38 — Фланец переходной
39 — Болт, шайба
При заказе запасных частей необходимо сверять полный артикул насоса, серийный номер, материал рабочего колеса и исполнение торцевого уплотнения. Для насосов NISO дополнительно учитывайте узлы муфты, кожух муфты и подшипниковый узел.
ДОКУМЕНТАЦИЯ
ДОКУМЕНТАЦИЯ CNP NIS150-125-315(Q)/30SWH
В этом разделе собраны основные документы, которые могут понадобиться для подбора, согласования, монтажа, эксплуатации и обслуживания насосного оборудования.
Перед монтажом и вводом в эксплуатацию проверьте соответствие модели, рабочей точки, напряжения питания, материалов проточной части и условий эксплуатации требованиям проекта.
ЭКСПЛУАТАЦИЯ
ЭКСПЛУАТАЦИЯ И МОНТАЖ
Насос CNP NIS150-125-315(Q)/30SWH предназначен для перекачивания чистых жидкостей без твердых включений и волокон. Перед пуском насосную часть необходимо заполнить жидкостью, удалить воздух и проверить направление вращения электродвигателя.
Температура перекачиваемой жидкости: от -15 до +110 °C.
Температура окружающей среды: не выше +40 °C.
Максимальное рабочее давление: 16 бар.
Максимальное давление на входе: 6 бар.
Монтаж: трубопроводы должны иметь собственные опоры, чтобы не передавать нагрузку на фланцы насоса.
Пуск: запуск выполняется только после заполнения насоса жидкостью и проверки герметичности соединений.
Запрет: сухой ход, работа вне допустимого диапазона и эксплуатация с неподходящей жидкостью не допускаются.
Монтаж, подключение, ввод в эксплуатацию и техническое обслуживание должны выполнять квалифицированные специалисты. При длительном хранении оборудование защищают от влаги, загрязнений, вибрации и агрессивных сред.
Ваш заказ
Для получения предложения необходимо указать свои данные.
