Консольно-моноблочный насос Grundfos NB 80-315/295 C F 1 A E S BAQE, 110 кВт, 2900 об/мин, DN125/DN80
Позиция из прайс-листа Grundfos 2022: № продукта 99534277. Частота вращения: 2900 об/мин; мощность электродвигателя P2: 110 кВт; тип уплотнения: BAQE.

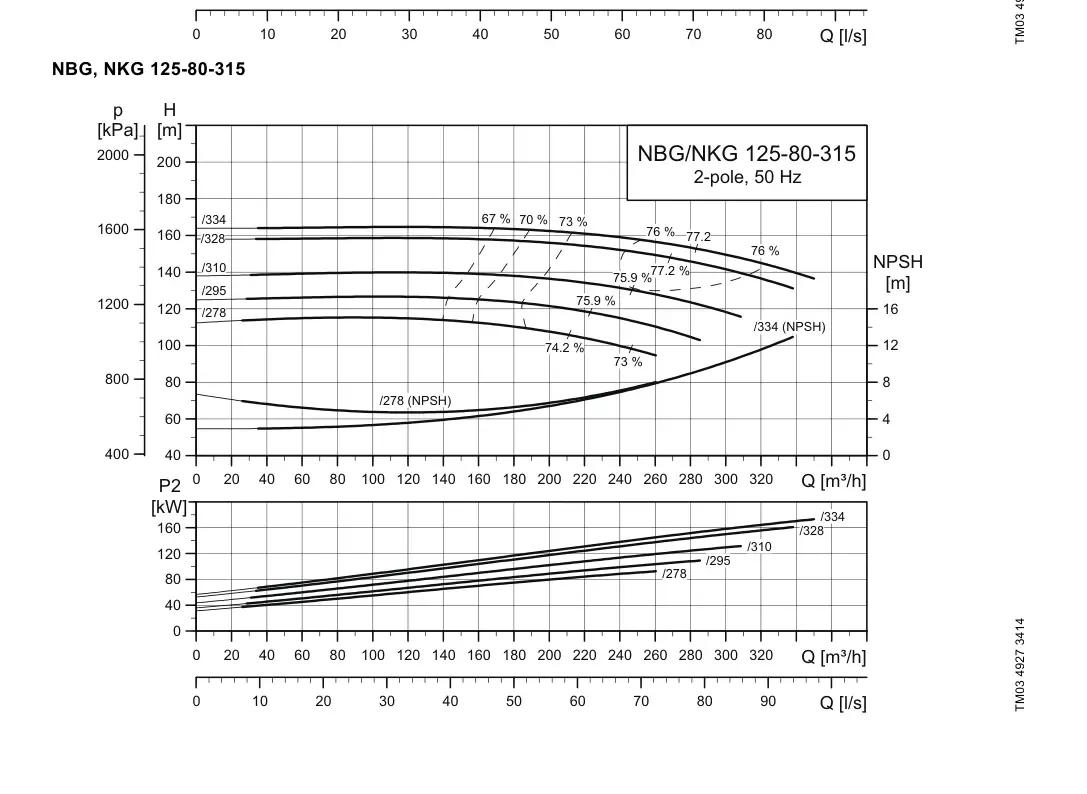

Гидравлическая часть соответствует графику NBG/NKG 125-80-315. Рабочая точка и номинальный напор уточняются по индивидуальной Q-H кривой насоса.
Области применения: водоснабжение, повышение давления, отопление, вентиляция, охлаждение, системы орошения и технологические процессы с чистыми невзрывоопасными жидкостями.
Степень защиты: IP55
Класс энергоэффективности: ≥ IE2/IE3
Тип присоединения: Фланец DIN по EN 1092-2, PN10/PN16
Диаметр всасывающего патрубка: DN125
Класс изоляции: F
Диаметр напорного патрубка: DN80
Страна производства: по данным производителя
Материал корпуса: Чугун EN-GJL-250
Материал рабочего колеса: Чугун EN-GJL-200
Тип насоса: ДИНАМИЧЕСКИЙ, ЛОПАСТНОЙ, ЦЕНТРОБЕЖНЫЙ, С ЗАКРЫТЫМ РАБОЧИМ КОЛЕСОМ
Вид установки: ПОВЕРХНОСТНЫЙ
Конструкция: ГОРИЗОНТАЛЬНЫЙ КОНСОЛЬНО-МОНОБЛОЧНЫЙ ОДНОСТУПЕНЧАТЫЙ
Назначение: ВОДОСНАБЖЕНИЕ, ПОВЫШЕНИЕ ДАВЛЕНИЯ, ОТОПЛЕНИЕ, ВЕНТИЛЯЦИЯ, ОХЛАЖДЕНИЕ, ОРОШЕНИЕ, ПРОМЫШЛЕННЫЕ ПРОЦЕССЫ
Перекачиваемая среда: ЧИСТЫЕ НЕВЗРЫВООПАСНЫЕ НЕАБРАЗИВНЫЕ ЖИДКОСТИ, ХИМИЧЕСКИ НЕЙТРАЛЬНЫЕ К МАТЕРИАЛАМ НАСОСА
Гарантия производителя, месяцев: 24
Номинальная производительность, м3/час: 251,0
Номинальный напор, м: 119,3
Максимальное рабочее давление, бар: 16
Напряжение, В: 3 x 380-420D/660-725Y В
Частота вращения, об/мин: 2900
Максимальная температура жидкости, °С: 120
Номинальная мощность эл.двиг. P2, кВт: 110
Материал вала: Нержавеющая сталь
Материал торцевого уплотнения: BAQE: резиновый сильфон, графит/SiC, EPDM
Номинальный диаметр рабочего колеса, мм: 315
Диаметр рабочего колеса, мм: 295
Исполнение насоса: NB, исполнение C, BAQE
Количество полюсов двигателя: 2
lwh: 1368x515x565



NB 80-315/295 C-F2-A-E-BAQE — консольно-моноблочный одноступенчатый центробежный насос нормального всасывания Grundfos для перекачивания чистых невзрывоопасных жидкостей, химически нейтральных к материалам насоса.
Исполнение NB — моноблочная конструкция: насосная часть соединена с электродвигателем в компактном горизонтальном агрегате, что упрощает монтаж в системах с ограниченным пространством.
Основные области применения: водоснабжения, повышения давления, отопления, вентиляции и кондиционирования, циркуляции охлаждающей воды, технологических контуров и систем орошения.
Насос рассчитан на работу в стационарных инженерных и технологических системах при подборе рабочей точки по индивидуальной Q-H кривой конкретного типоразмера.
Позиция присутствует в прайсе; итоговая цена в карточке рассчитана с учётом заданной индексации и НДС. Для точного подбора важно сверить рабочую точку с графиком насоса и параметрами системы: расходом, напором, температурой, плотностью, вязкостью и запасом по NPSH.
Материальное исполнение по обозначению: корпус/проточная часть — код A, эластомеры — EPDM, торцевое уплотнение — BAQE. Для точного подбора исполнения под рабочую среду обращайтесь к менеджеру.
Для заказа ЗИП сообщите менеджеру полное типовое обозначение насоса и номер продукта. Подбор запасных частей выполняется по серийному номеру и исполнению уплотнения.
Каталог Grundfos NBG/NBGE/NKG/NKGE: открыть PDF.
Монтаж, подключение, пусконаладку и обслуживание должен выполнять квалифицированный персонал. Перед запуском насосную часть нужно заполнить перекачиваемой жидкостью и удалить воздух: работа «всухую» недопустима.
При отклонении параметров жидкости от воды 20 °C — повышенная температура, плотность или вязкость — рабочая точка, мощность двигателя и кавитационный запас должны быть перепроверены инженерным подбором.
